本期直播时间:2023.10.26
分享嘉宾:卞亚运
企业单位:中交二公局第三工程有限公司
职位:BIM主管
分享主题:《BIM技术在深汕大道扩建提升工程中的应用》
前言:
大家好,这里是BIMFILM~~
BIMFILM直播活动持续进行中,其中在10月26号的直播当中,我们邀请到了中交二公局第三工程有限公司的BIM主管卞亚运卞总,来围绕自己现在所做的项目,做了一次线上分享。整个分享过程依旧是干货满满,现在小编将重点内容梳理,再次分享给大家:
项目简介
深汕大道扩建提升工程,路线长6.38km,包含道路、桥梁、隧道、管廊、市政管网等,道路红线宽60~80m,主线双向八车道,辅道双向四车道。
深汕大桥为本项目的控制性节点工程,桥梁全长878.88m。主跨采取230m一跨跨越赤石河。主拱采用六边形钢箱拱,计算跨度为227m,矢高为41.273m,矢跨比为 1/5.5,主拱两片拱肋内倾9°设置,拱轴线采用2次抛物线。主梁全宽56m,断面采用脊骨梁结构形式,由主纵梁、 内横梁、外横梁、内人行道板、外人行道板、小纵梁和钢筋混凝土桥面板组成。主梁采用少支架滑移法安装、主拱采用搭设支架原位拼装法安装。
BIM实施应用
一、图纸深化

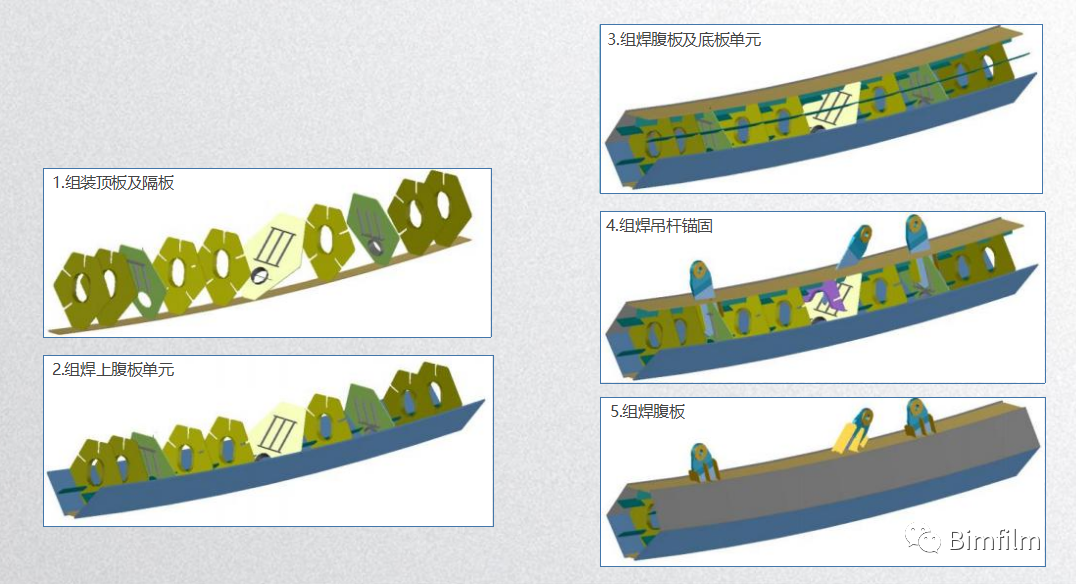

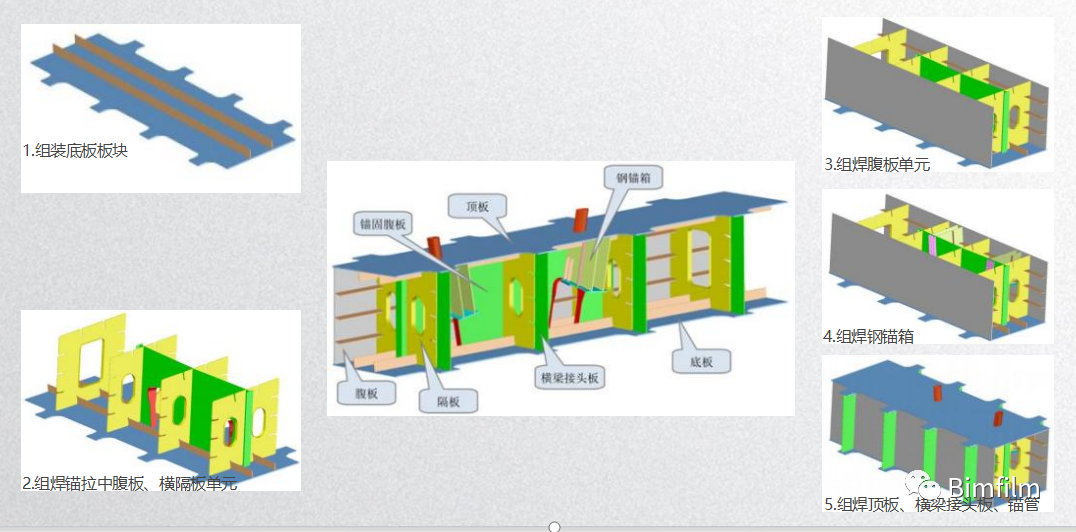

依据设计图纸创建三维模型,通过建模发现图纸错漏项,并深入的理解设计意图。深汕大桥主梁主拱内部结构复杂,建模中单独建立各个构件,然后通过“搭积木”的方式组合模型,检查构件间是否存在碰撞,并确定各构件的组焊顺序。
通过各构件的模拟组装,主纵梁采用正装法拼装。
二、技术调查

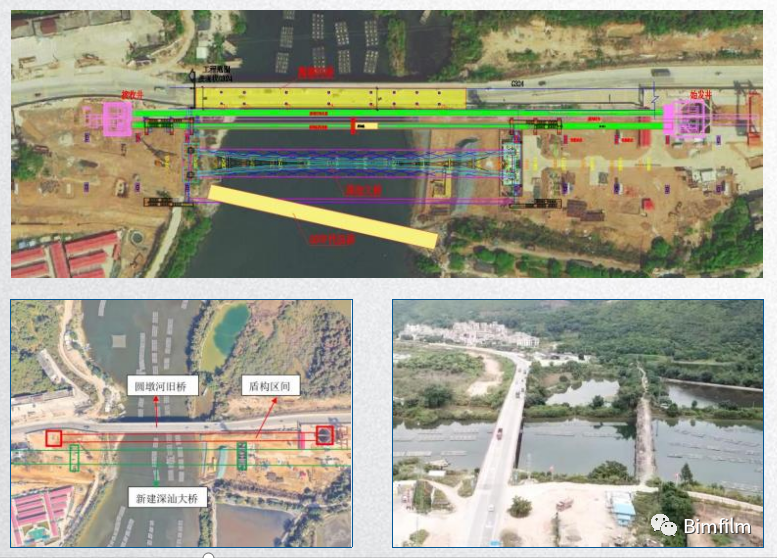

在深汕大桥桥位处存在一座50年代修建的简支T梁旧桥,北侧存在一座与深汕大桥相互平行的圆墩大桥,两桥桥面净距只有10m左右,在两座桥梁之间还需同时修建两条平行的盾构管廊穿越赤石河,盾构始发井及接收井位于深汕大桥两岸,现场场地狭小,制约因素较多,施工条件极其复杂,为深汕大桥施工方案设计带来了严重困难。
三、主梁安装方案设计
1、方案设计流程
在图纸深化和技术调查完成后,结合深汕大桥设计特点和周边环境因素,应用BIM技术进行方案设计。

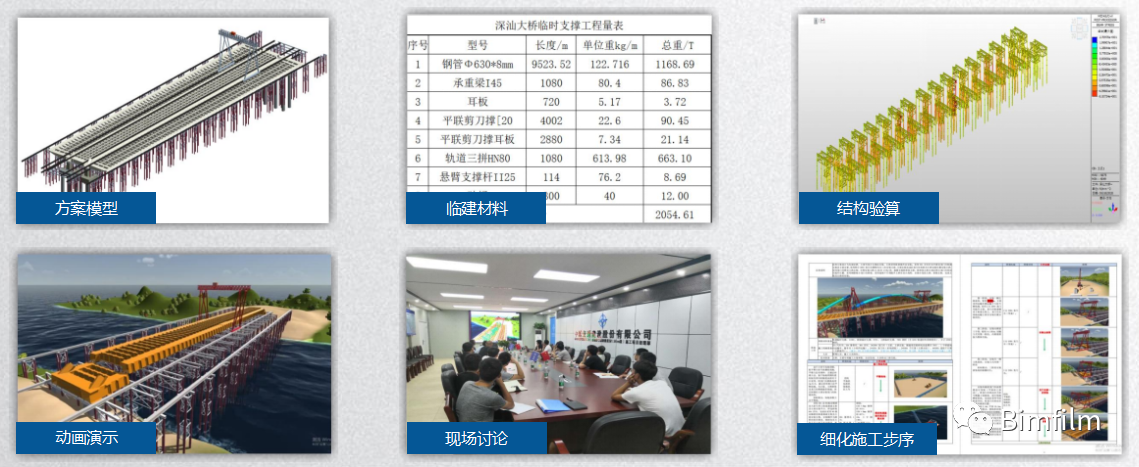

首先应用BIM技术进行方案模型创建,通过模型提取临时材料数量,然后应用midas进行结构受力验算,最后制作方案演示动画,大家通过方案演示动画对设计方案进行讨论,并细化施工步序,完成方案设计。
2、方案比选及分析

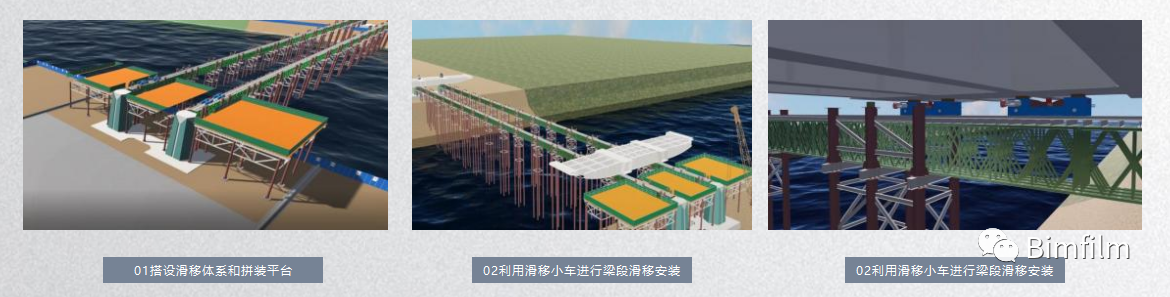

通过对三种方案从使用机械、大临结构、工期、经济、技术、安全、环保等方面综合对比,方案三:滑移安装施工方案更安全、经济并且工艺创新 ,选定滑移安装施工方案为深汕大桥主梁安装方案。
3、主拱安装方案初步设计

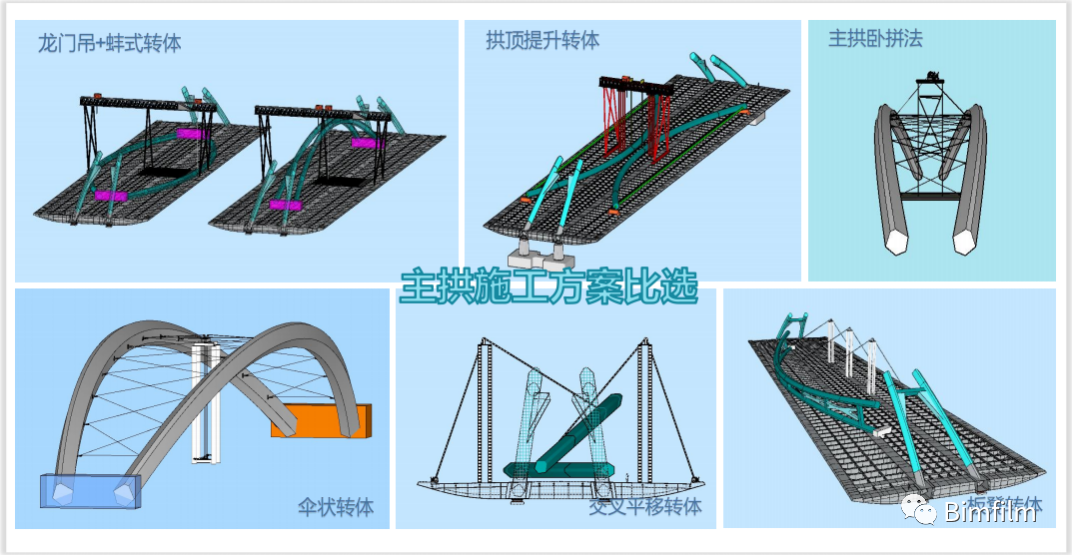

针对深汕大桥主拱安装设计了两种施工方案,方案一:采用卧拼法提升安装主拱,方案二:搭设支架原位拼装主拱。分别对两种施工方案进行了模拟演示,对比分析优缺点。

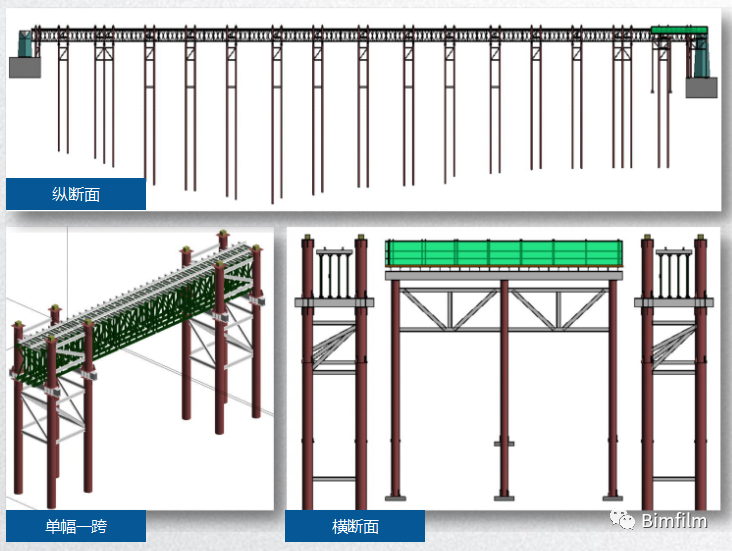

(1)提升支架设计
提升支架设计需综合考虑横梁间距、拱肋空中姿态、下部支架位置等因素 ,避免发生碰撞。对拉提升装置需避开提升支架中间连系梁、卧拼支架钢管,由于主拱内倾9°设置,提升装置需合理利用提升支架中间间距,防止与提升架碰撞。

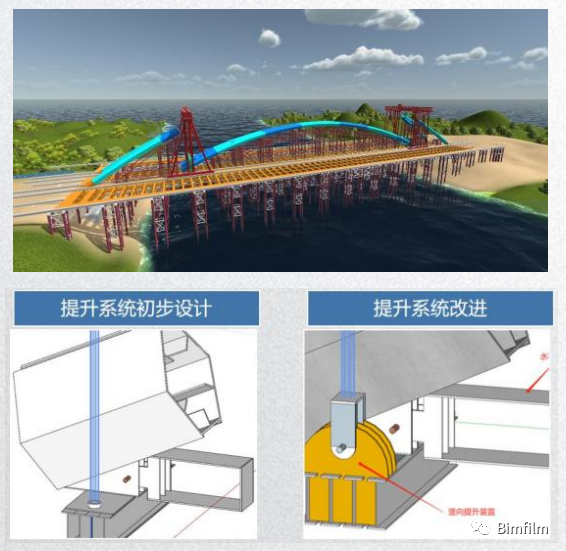

为更直观、更形象的将提升系统表现出来,应用BIM技术参与设计,将提升系统的设计直接转换为三维模型 ,通过三维进行调整优化。

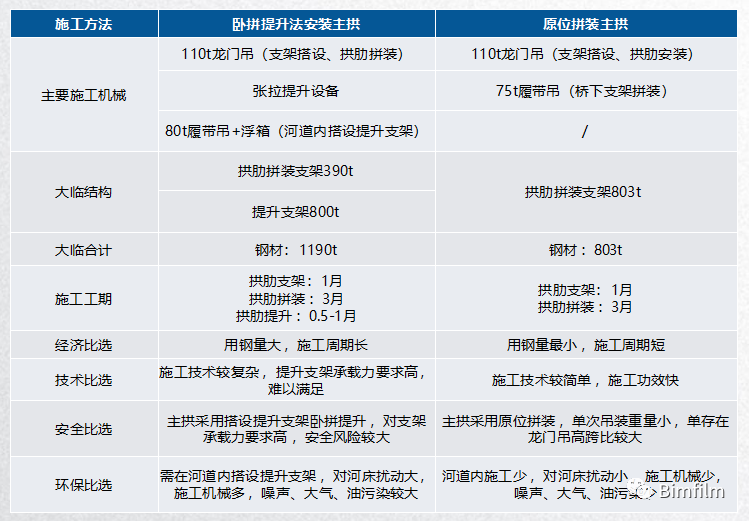

(2)方案对比分析
主拱卧拼提升法安装,经与提升单位(同新)和局设计院验算,提出提升支架需要采用钢筋混凝土桩基础,并且入岩2.5m,此方案需在钢管桩内冲孔并且在河道内施工,经市场调研实施难度大,并且施工成本高,质量差。
综合对比分析原位拼装主拱更经济、安全,最终选择原位拼装的施工技术方案。
(3)创意理念
四、施工方案设计
1、支架施工图设计

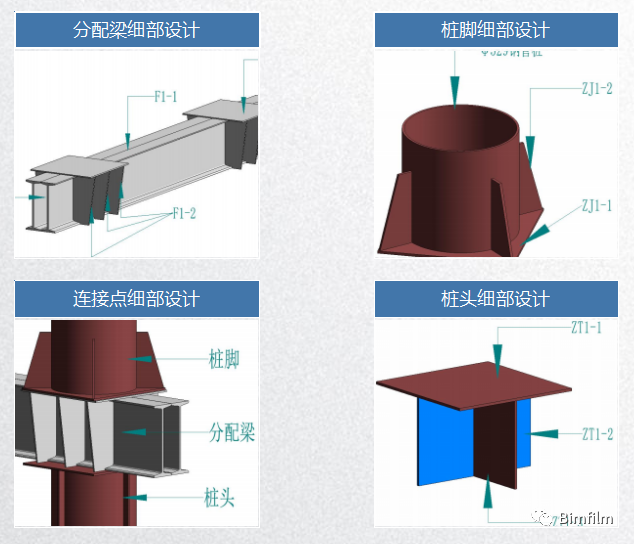

主梁、主拱施工方案确定后,对施工方案及支架图纸进行细化设计。

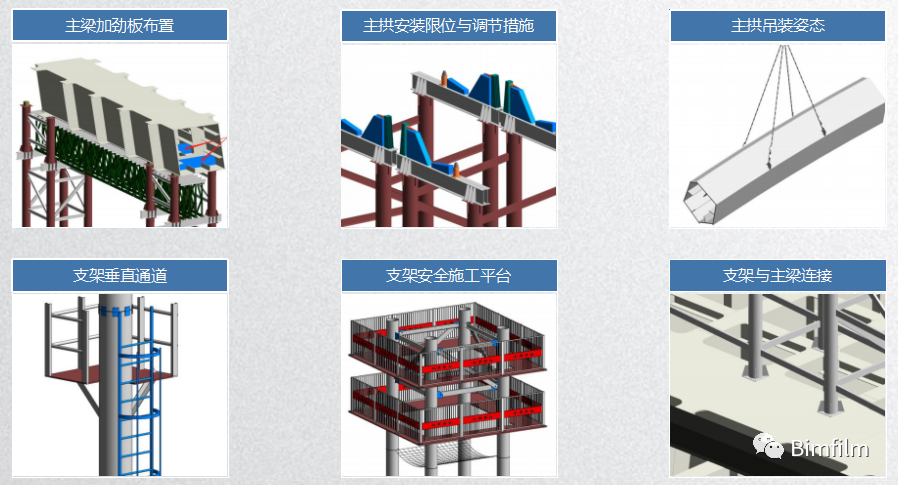

加劲板、桩脚、桩帽等小构件在二维图纸中体现不够充分,施工中容易忽略,并且在结算 时存在较大争议。应用BIM技术进行各构件细化设计,出具三维模型图纸及工程量清单,以解决上述问题。
2、支架结构计算
深汕大桥主梁、主拱结构形体复杂,临时构造多,建模工作量大,为了避免重复建模,采用Midas建立计算模型,再进行转换后直接导入Revit中,这样就避免了二次重复建模,提高了建模效率。
3、方案编制
方案编制阶段配合方案编制人员,应用BIM技术进行施工场地布置,创建三维模型施工图、施工安全防护图、细部节点结构图等,在方案中将文字更多的转换为模型图,充分的体现出方案核心要素,提高方案的编制质量。
4、进度模拟

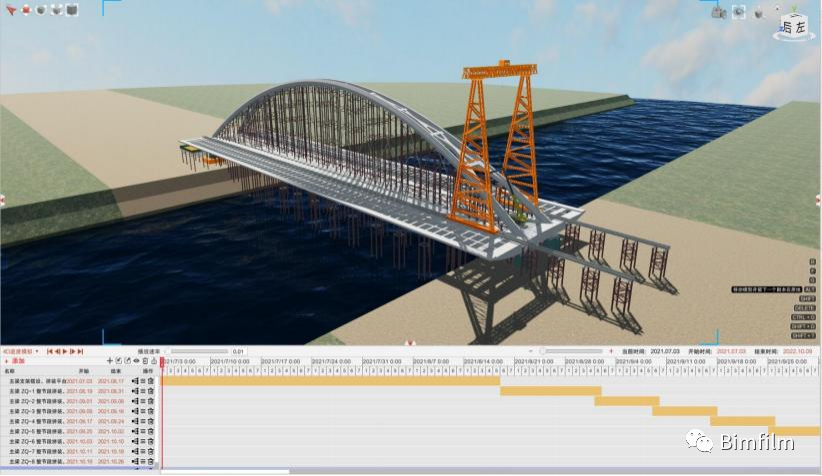

应用4D进度模拟技术,优化主梁主拱各构件安装之间的工序衔接,以提高施工工效。
五、施工方案交底
充分应用BIM可视化的特点,结合方案核心素制作三维可视化交底,方案交底过程中结合施工工艺动画进行详细讲解,对于细部节点,创建细部结构模型,应用模型进行拆分讲解,并且借助模型可以发现施工中可能存在的安全风险点,应用模型动画对安全风险强调,能更直观有效的进行表达 ,达到最佳交底效果。
六、方案监督执行

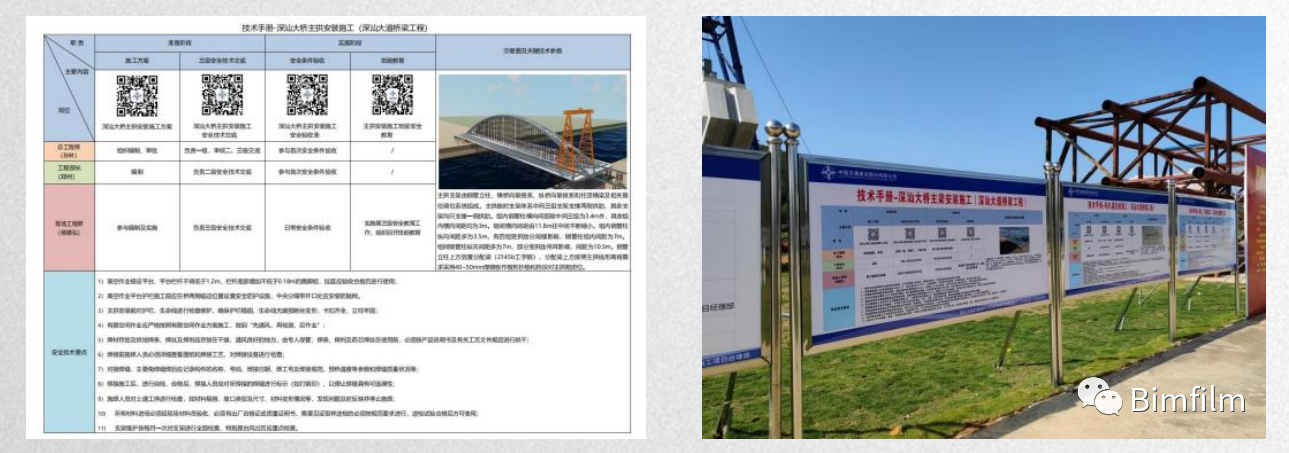

将施工方案、安全技术交底、安全条件验收、班前教育等制作成二维码 ,并将方案核心要素、安全技术要点、施工注意要点等制作成技术手册 ,并在现场安装告知牌,实行方案核心要素全员监督,落实方案的全链条管理。
总结
项目自BIM技术实施以来,取得了良好的的经济效益以及社会效益,通过BIM技术,解决了多处现场实际问题,提高了项目信息化应用水平,并得到了业主、监理以及公司的高度认可。
以上,就是本次卞总分享的主要内容。
具体详细内容,大家可进入视频号查看回放:
这里也是再次感谢卞总对BIMFILM的认可和支持,期待在未来卞总能再次做客我们的直播间进行学习和交流。
--------------
如有更多伙伴想要更深入的了解、试用和购买BIMFILM,可点击以下链接进入BIMFILM官网联系我们:
关注以下官方服务号,为您提供更多优质内容和精彩活动:
BIMFILM,助力施工科学推演,先看到,再做到!
小tips:如何预约BIMFILM线上直播,前来分享?
BIMFILM现面向建筑行业所有从业人员征集分享内容。
只要你有好的工程项目,相关内容能给其他用户带来一定的价值,都可以联系我们,参与我们的线上直播进行分享。
与此同时我们也将给到您丰厚的分享奖励。
具体关于线上分享的内容,大家可添加BIMFILM官方微信进行咨询:
